Photovoltaikanlage Tiefenbach
Sonnenkraftwerk am Gletscher
Mit dem Ausbau der Photovoltaikanlage am Tiefenbachgletscher stärken die Bergbahnen Sölden ihre Energieversorgung direkt im Skigebiet. Die Anlage liefert im Endausbau über 6 Megawatt Peak und deckt im Sommer bis zu 100 Prozent des Eigenstrombedarfs. Sie steht exemplarisch für einen verantwortungsvollen Umgang mit Ressourcen, den das Unternehmen seit Jahren praktiziert.
Projektanfang
Im Jahr 2023 erfolgte am Tiefenbachgletscher die Inbetriebnahme eines innovativen Systems zur solaren Energiegewinnung. Die erstmals in Österreich eingesetzte Helioplant®-Lösung wurde speziell für die Anforderungen im alpinen Gelände konzipiert und zielt auf eine gesteigerte Wirtschaftlichkeit sowie höhere Ertragswerte ab.
Meilensteine
-
Technologie-Premiere: Erstmals nutzt das Helioplant®-System in Österreich die spezifischen Ertragspotenziale der Hochgebirgslage.
-
Optimierung des Energieertrags: Durch die alpine Optimierung wird im Vergleich ein Mehrertrag von bis zu 40 % angestrebt.
-
Widerstandsfähigkeit im Hochgebirge: Die Konstruktion ist statisch auf extreme Belastungen, ausgelegt.
-
Flächeneffizienz: Die Einzelaufstellung der Elemente ermöglicht eine verträgliche Integration in die sensible Umgebung.
Projekt Ausbau
Nach dem erfolgreichen Abschluss der einjährigen Testphase im Jahr 2024, in der die Funktionalität der Pilotanlagen unter alpinen Bedingungen validiert wurde, startete im Jahr 2025 die großflächige Skalierung des Projekts.
Meilensteine:
-
Fundamentierung: Rund 50 % der Gründungsarbeiten für das Gesamtsystem (insgesamt 800 Elemente) wurden bereits erfolgreich abgeschlossen.
-
Infrastruktur: Es wurden bereits 350 Masten montiert, welche als Trägerkonstruktion für die künftigen Helioplant-Einheiten dienen.
-
Inbetriebnahme: Zum aktuellen Zeitpunkt befinden sich bereits 60 Helioplant-Einheiten im aktiven Betrieb und speisen Strom in das Netz ein.

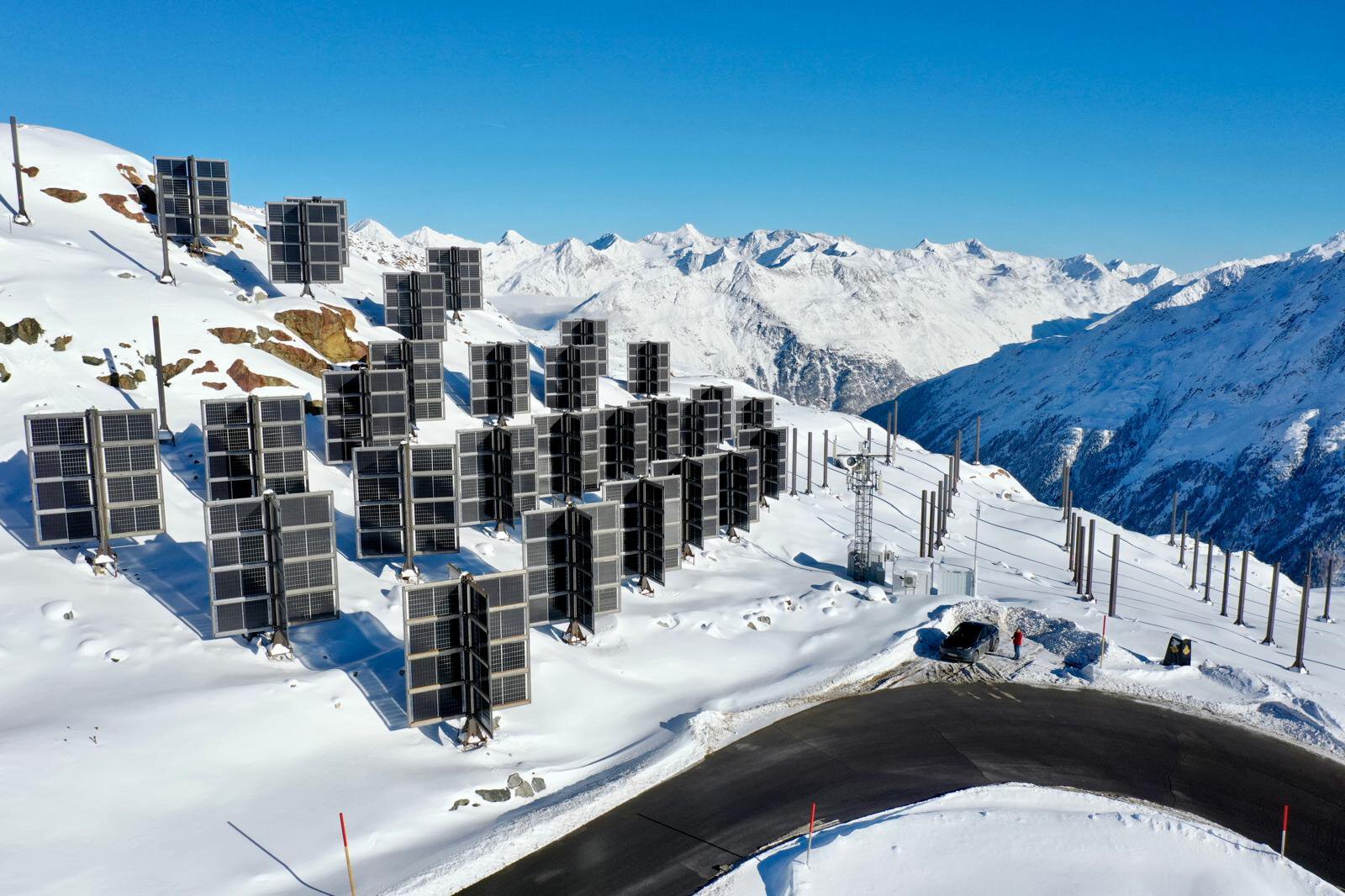

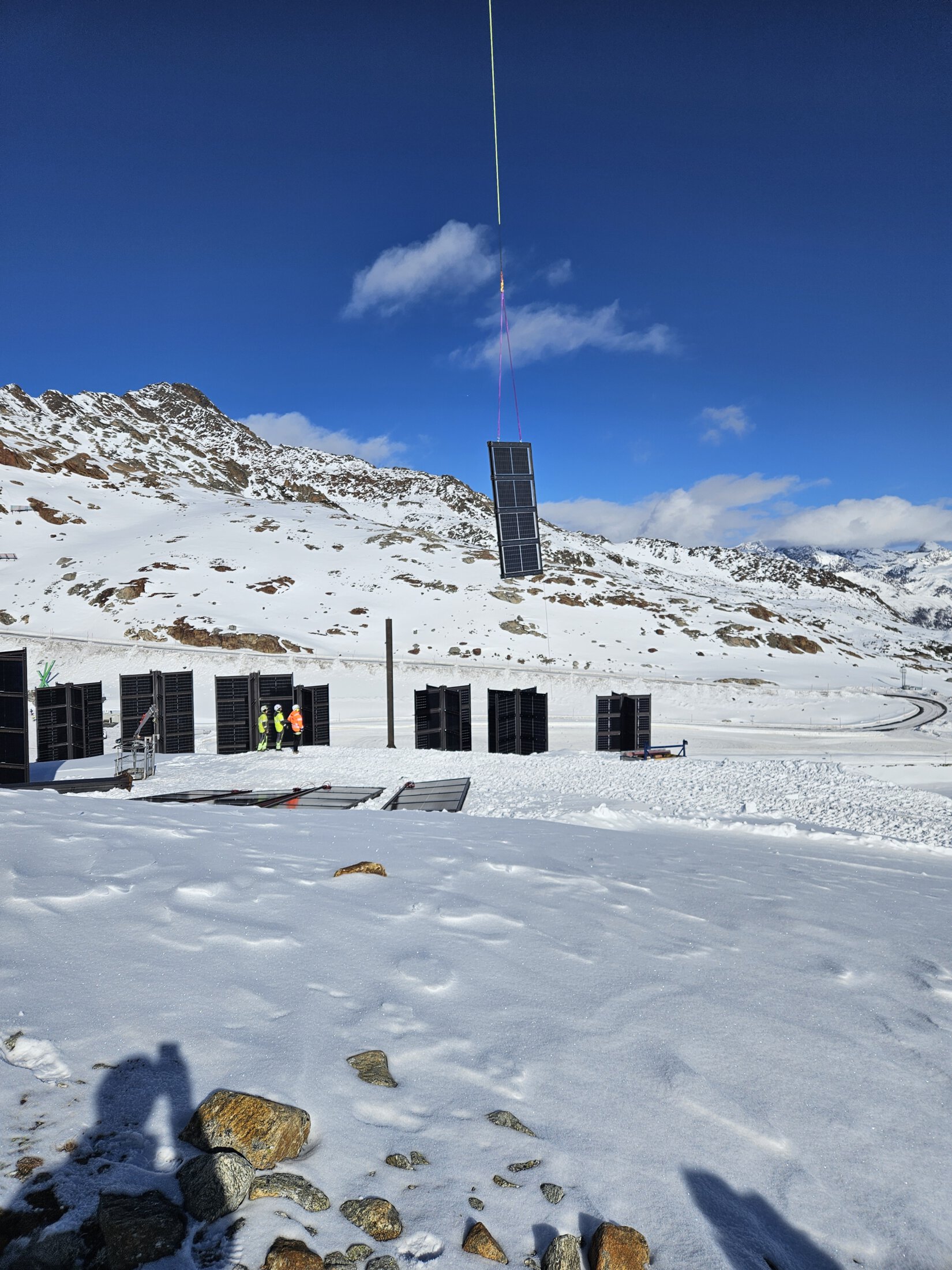

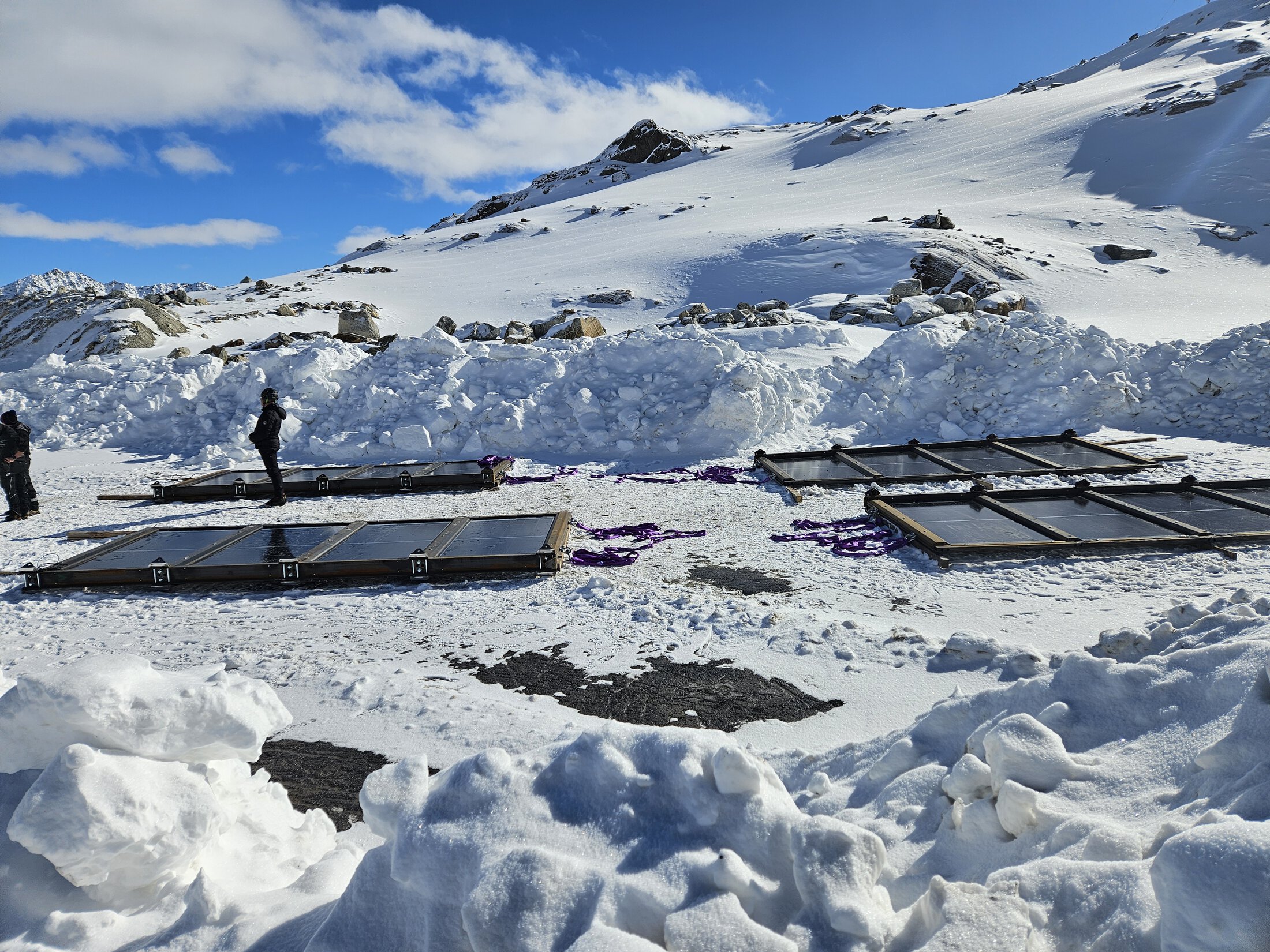

Projekteinblicke
Projektfinalisierung
Das Jahr 2026 bildet die operative Hauptphase des Projekts. Im Fokus steht die flächendeckende Installation der Photovoltaik-Systeme sowie der Ausbau der elektrotechnischen Infrastruktur, um die Energieversorgung am Berg nachhaltig und autark zu sichern.
Meilensteine
-
Errichtungszeitraum (Mai – Oktober 2026): Innerhalb dieses Zeitfensters erfolgt die schrittweise Montage
-
Ausbau der Erzeugungskapazitäten: Installation von insgesamt 800 Helioplant® Anlagen. Nach Abschluss der Arbeiten beläuft sich die installierte Gesamtleistung auf 6,3 MWp.
-
Infrastruktur und Netzintegration: Bau von zwei zusätzlichen Energiezentralen zur Lastverteilung und Systemsteuerung.
-
Anbindung der Anlagen an das betriebsinterne Mittelspannungsnetz zur direkten Nutzung der generierten Energie vor Ort.
-
Projektabschluss: Mit der finalen Netzaufschaltung im Oktober 2026 geht die Anlage in den regulären Dauerbetrieb über.
